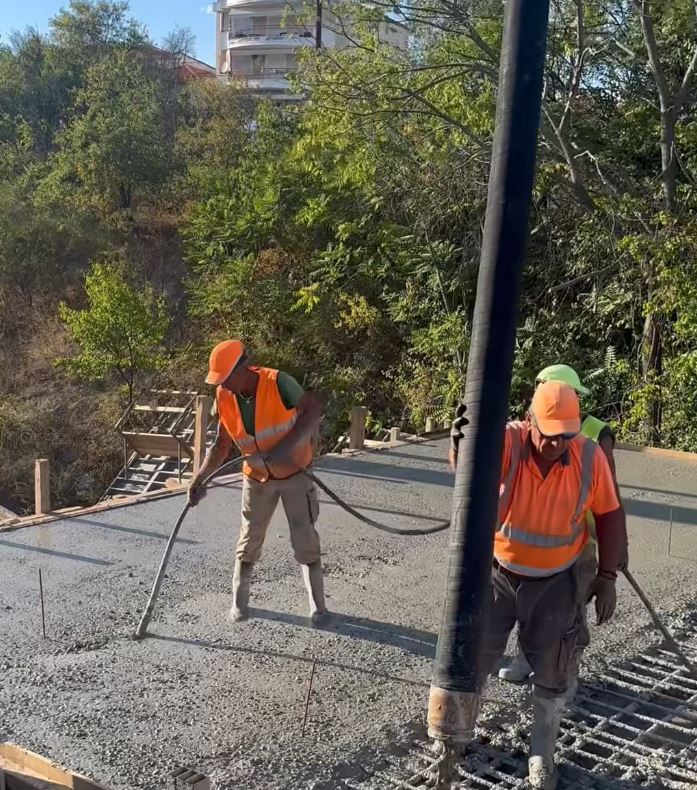

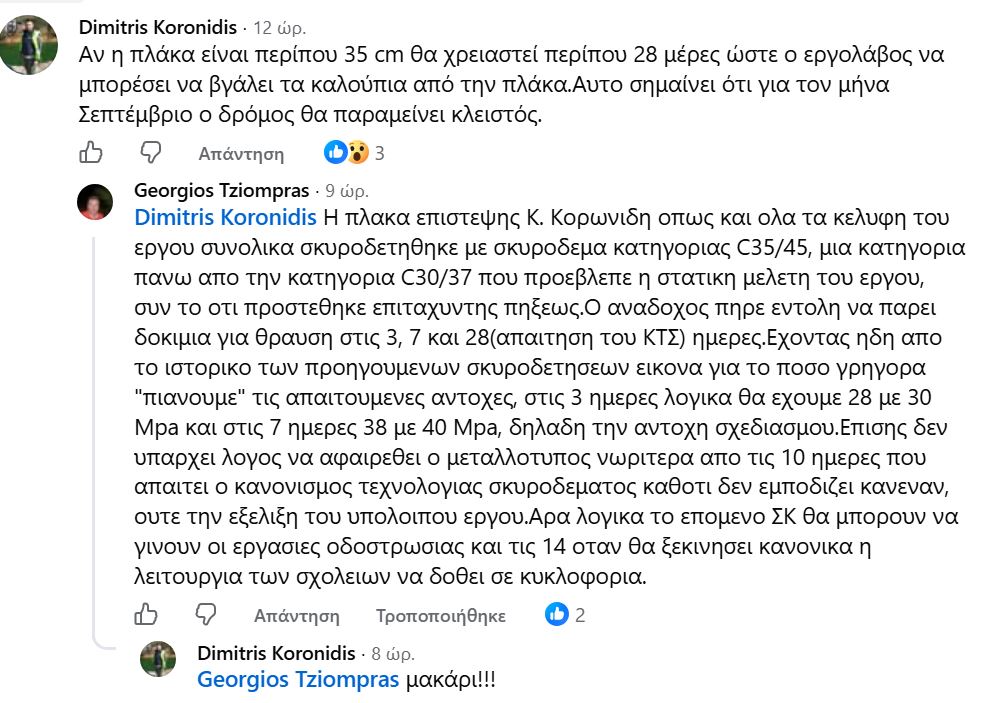

Μια ενδιαφέρουσα πληροφορία προέκυψε μέσα από συζήτηση που άνοιξε στο Facebook σχετικά με το έργο cut & cover στην οδό Ιωνίας, στην Κοζάνη το οποίο ταλαιπωρεί εδώ και αρκετό διάστημα οδηγούς και κατοίκους της περιοχής. Ο ανεξάρτητος δημοτικός σύμβουλος Δημήτρης Κορωνίδης, σε ανάρτηση του Αντιδημάρχου Τεχνικών Υπηρεσιών Κ. Βόμβα, εξέφρασε την απορία του για το πότε θα είναι έτοιμο το συγκεκριμένο τμήμα του έργου και θα δοθεί ξανά στην κυκλοφορία. Όπως σημείωσε, με βάση το πάχος της πλάκας σκυροδέματος εκτίμησε ότι θα απαιτηθούν περίπου 28 ημέρες μέχρι να αφαιρεθούν τα καλούπια, κάτι που – κατά την άποψή του – θα κρατούσε τον δρόμο κλειστό για ολόκληρο τον Σεπτέμβριο. Στην τοποθέτηση αυτή απάντησε στέλεχος της Τεχνικής Υπηρεσίας του Δήμου Κοζάνης, δίνοντας περισσότερες τεχνικές διευκρινίσεις για το χρονοδιάγραμμα του έργου. Σύμφωνα με την απάντηση, στη γέφυρα της οδού Ιωνίας χρησιμοποιήθηκε σκυρόδεμα κατηγορίας C35/45, υψηλότερης αντοχής από εκείνη που προέβλεπε η στατική μελέτη, ενώ προστέθηκε και επιταχυντής πήξεως. Παράλληλα, προβλέπονται δοκιμές αντοχής του σκυροδέματος στις 3, 7 και 28 ημέρες. Όπως αναφέρεται, ο μεταλλότυπος θα παραμείνει για το χρονικό διάστημα που προβλέπει ο κανονισμός, χωρίς όμως αυτό να εμποδίζει την εξέλιξη των υπόλοιπων εργασιών. Η εκτίμηση toyείναι ότι οι εργασίες οδοστρωσίας μπορούν να πραγματοποιηθούν το επόμενο Σαββατοκύριακο, με στόχο η οδός Ιωνίας να δοθεί ξανά στην κυκλοφορία στις 14 Σεπτεμβρίου, με την έναρξη της κανονικής λειτουργίας των σχολείων, εφόσον κυλήσουν όλα σύμφωνα με τον προγραμματισμό.















































Καλά που είναι και ο κ. Κορωνιδης και μάθουμε και καμία αλήθεια γιατί η δημοτική αρχή κοκκαλιαρη μας έχει ταράξει στο ψέμα…
Ε ναι…τον εμπιστευόμαστε τον κύριο κορονίδη γιατί έχει τελειώσει και μία σχολή (καλών τεχνών)….
Αχ κατακαημένη κοζανάρα…
Δεν ξέρω τη τελείωσε αλλά είναι ο μοναδικός σε ότι έχει πει έχει πέσει μέσα..Με λίγα λόγια παπαγαλάκη του κοκκαλιαρη σαν έχει βάλει τα Γιαλιά…
Βγαίνουν και λένε πριν ενάμιση μηνα για τρεις εβδομάδες έργο. Γελάσαμε όλοι. Ξέρουν ότι λένε μλκς αλά τις λένε.
Έκλεισαν κομβικό δρόμο χωρίς να έχουν εναλλακτική
Ουαί και αλίμονο εάν δεν είναι έτοιμη στο άνοιγμα των σχολείων
Ουαί και αλίμονο εάν δεν είναι ασφαλης
Ε,ναι,δεν φροντίσαν να σου κάνουν κανένα Flyover μέχρι να τελειώσουν τα έργα.
K.Κοκκαλιάρη,κάνε την έκπληξη και άσε την πόρτα του ΟΣΕ ανοιχτή για πάντα να σκάσουν οι οχτροί.Μην υπολογίζεις προσωπικά συμφέροντα.
Κύριε δήμαρχε στείλε ενα γκρειντερ να ξύσει λιγο το χαλικόδρομο εκεί στον ΟΣΕ να κλείσουν οι λακούβες,σκόρπισαν τα αμάξια του κόσμου.
Η ζημιά έγινε. Ο δρόμος αυτός δεν έπρεπε ποτέ να κλείσει χωρίς εναλλακτική παράκαμψη.
Και ήταν τόσο μα τόσο εύκολο να λυθεί : ολοκληρώνεις παραδίπλα ένα τμήμα της σήραγγας (πριν απομακρύνεις τη γέφυρα) ώστε να διοχετεύεται η κυκλοφορία μεταξύ πχ Πλουτάρχου και Καραγάτση. Και ας είναι με περιορισμούς (προτεραιότητα ή/και φανάρια).
Όλες οι περιοχές νότια της πόλης αποκόπηκαν από το βοριοανατολικό τμήμα αυτής και τόσους μήνες κόβουμε βόλτες, χάνοντας χρόνο και χρήμα (καύσιμα).
Δε με ενδιαφέρει αν δεν το είχαν προβλέψει οι προηγούμενοι στην εκπόνηση της μελέτης – η νυν Αρχή που το εφαρμόζει όφειλε να το λύσει. Αυτό για μένα είναι σαφής αδιαφορία – και εννοείται θα ληφθεί υπόψιν την…επόμενη φορά (αν αποφασίσουν οι υπεύθυνοι να ασχοληθούν ξανά με τα κοινά).
ΥΓ. Και όσο σκέφτομαι την κοροϊδία με το πέρασμα στη λαϊκή…φουντώνω παραπάνω…
Κόπηκε το χωριό στα δύο. Ο κάτω μαχαλας δεν μπορεί να πάει να πιει καφέ στον πάνω μαχαλά. Αναγκαζομαστε να περνουμι ντιλιβερι.
Όταν ένα έργο για να ολοκληρωθεί σε συγκεκριμένο χρονικό διάστημα λόγω της άμεσης εξυπηρέτησης πολιτών είναι δυνατόν οι εργασίες να σταματούν τις αργίες;
